XX港區LNG長輸管道工程數字化建設技術要求概覽

申請免費試用、咨詢電話:400-8352-114

   技術要求

  項目概述

  項目名稱:XX港區 LNG 長輸管道工程數字化管道建設項目。

  工程概況:根據GB/T 32167《油氣輸送管道完整性管理規范》和數字化平臺搭建需要,對工程按預設頻次開展影像、三維建模和建設數據采集工作。用于形成管道建設期完整數據庫,為建設期和運行期管道資料調用、檔案復用、查詢分析、風險評價、制定維修決策奠定基礎,提升管道管理的能力。具體項目內容范圍如下:

  數字化管道建設范圍:XX港區 LNG 長輸管道工程干線管道起點為XX港區,全長約531.2km(其中海域穿越部分1.8km),設計輸量 180×108m³/a,管徑D1219mm,設計壓力10MPa。

  說明:本次報價不包含EPC單位工作范圍內的管道數字化數據采集工作。

  本項目需要開展工程數字化平臺及孿生體建設、建設期數據交付服務、配備人員開展數字化建設工作,以數字化建設總包管理方式,組織各參建方對交付信息質量從完整性、準確性和一致性三個方面進行控制,避免在工程建設完成后發生信息遺漏及返工,確保高質量、按計劃完成項目數字化建設工作。

  組織范圍:

  XX公司各部門及XX港區LNG長輸管道工程各參建單位。

  管道范圍:

  本項目涉及的管道為XX公司組織建設的XX港區LNG長輸管道工程。

  服務詳情和技術要求

  投標人負責數字化交付/接收平臺的整體策劃、管理,標準規定推廣應用。對工程建設全生命周期內的數據質量完整性負責。并應具備不限于本合同約定的數字化管道數據整理采集及遷移的長期技術支持能力。在業主和6個EPC單位分別派駐項目組全工期駐場采集服務,對設計、采辦、施工數據進行采集管理和治理利用。依照標準規范進行數據采集和驗收。


  《DEC-OGP-D-CM-001-2020-1 油氣管道工程施工數據規定.pdf》是本工程施工數據采集的范圍,也是本技術文件的組成部分,請投標人認真領會范圍,若投標人對數字化交付工作推廣不善,需負責錄入數據。

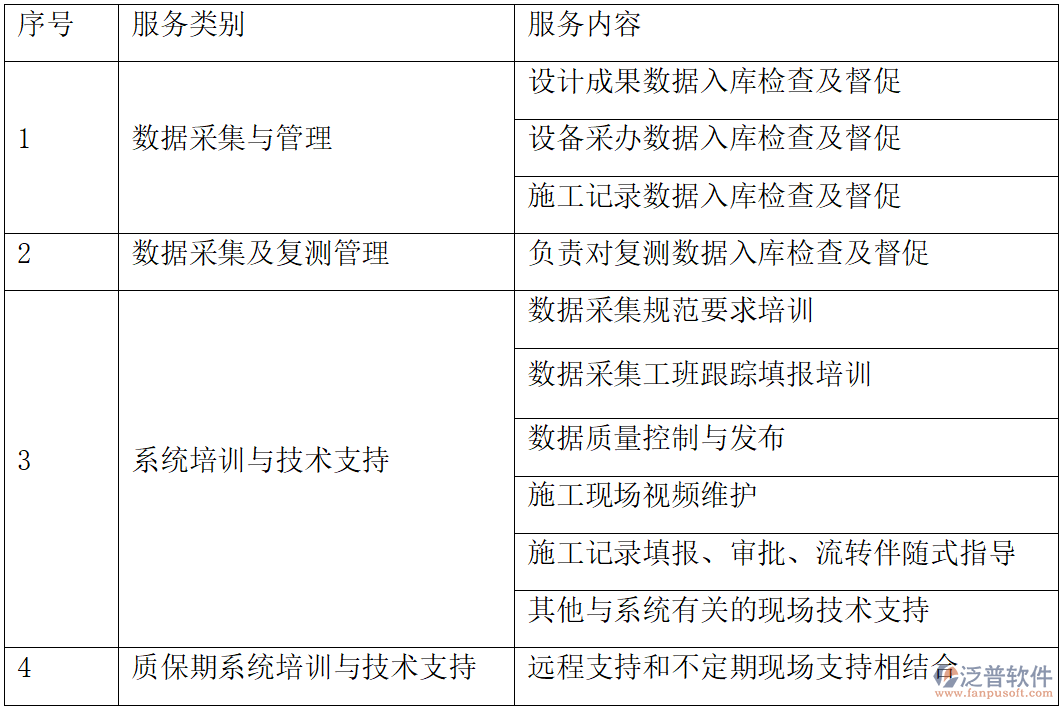

  數字化交付/接收實施服務

  數字化總體服務單位(投標人)根據業主要求派駐人員進行伴隨式數據交付技術服務。滿足業主根據工程緊迫度提出的人員增派要求。計劃工期2年不排除延期可能。

  線路和站場數據采集,收集整理建設單位資料,各參建單位資料跟蹤收集檢查,伴隨式數據采集。對非結構化文檔進行收集、整理和上傳。結構化數據按工藝、腐蝕與防護、儀表、通信、電力、機械、總圖、建筑結構、給排水、消防分類,按整體項目實施階段按設計、采辦、施工、竣工分階段入庫;

  具體數據交付范圍和工作量須按照以下文件的范圍和要求執行:

  ◆DEC-OGP-D-DM-003-2020-1 油氣管道工程施工圖設計數據規定

  ◆DEC-OGP-D-PM-001-2020-1 油氣管道工程采辦數據規定

  ◆DEC-OGP-D-RS-003-2020-1 油氣管道工程竣工測量數據規定

  ◆DEC-OGP-D-CM-001-2020-1 油氣管道工程施工數據規定

  ◆DEC-OGP-D-PM-003-2020-1 油氣管道工程供應商文件清單

  ◆DEC-OGP-D-GE-011-2020-1 油氣管道工程竣工驗收文件清單

  ◆DEC-OGP-D-CM-006-2020-1 油氣管道工程施工文件清單

  ◆DEC-OGP-D-PM-002-2020-1 油氣管道工程采辦文件清單。
